Ett huslyft används när en stomme har satt sig, när syllar eller grund måste bytas eller när en renovering kräver att hela byggnaden tillfälligt kommer upp från marken. Att lyfta hus med domkraft går att göra kontrollerat, men bara om lasten är kartlagd, lyftpunkterna är rätt valda och huset säkras i varje steg. Här går jag igenom säkerhetsföreskrifter, arbetsordning, utrustning och de misstag som oftast gör projektet dyrare än nödvändigt.
Det här behöver du ha koll på innan första lyftet
- Lyft bara efter att du har förstått var lasten går och vilka delar som faktiskt bär huset.
- Placera domkrafter så långt ner i väggen som möjligt, gärna nära knutar, hörn och genomgående skiljeväggar.
- Lyft små steg, normalt högst 3–5 cm åt gången, och säkra alltid med upplag innan du fortsätter.
- Välj utrustning med rejäl marginal, ofta omkring dubbla den teoretiska belastningen.
- Om bärande delar påverkas kan kommunen kräva anmälan och startbesked innan arbetet börjar.
När ett huslyft hör hemma i en renovering
Ett lyft är sällan ett mål i sig. Det är snarare en metod för att komma åt ett problem som annars inte går att lösa ordentligt: rötangrepp i syll, sättningar i grunden, snett golv, skadade bärlinor eller behov av att bygga om under huset. Jag ser det som rätt väg när själva konstruktionen går att rädda, men när marken, grunden eller nedersta delarna av stommen måste frigöras för att arbetet ska bli bra.
Det är också skillnad på att justera ett hus några centimeter och att räta upp en byggnad som har rört sig ordentligt. Ju mer huset redan har tagit skada, desto viktigare blir förundersökningen och desto mindre plats finns det för improvisation. Om problemet sitter i en enskild syll eller en kort väggsträcka går det ofta att jobba relativt lokalt, men om flera väggar har deformeras blir lyftet snabbt ett större konstruktionsjobb.
Jag brukar därför börja med frågan: ska lyftet bara ge åtkomst, eller ska det också återställa bärigheten? När svaret är tydligt blir det mycket lättare att välja metod, och då blir nästa steg att förbereda lyftet på rätt sätt.
Förberedelserna som avgör om arbetet blir säkert
Det här är delen många vill hoppa över, men det är just här man vinner eller förlorar kontrollen. Innan någon domkraft ens kommer nära huset behöver du veta hur stommen är uppbyggd, var lasten tas upp och vilka delar som riskerar att följa med eller spricka när lyftet börjar. Jag vill alltid ha en enkel men tydlig plan för vad som ska lyftas, vad som ska avlastas och vad som ska ställas på upplag direkt efter varje lyftsteg.
- Dokumentera nuläget med bilder, mått och gärna laser eller vattenpass.
- Kontrollera syll, bjälklag, hörn, dörröppningar och eventuella sprickor.
- Identifiera rör, el, skorstenar, trappor och andra styva förband som kan låsa konstruktionen.
- Bestäm var lyftpunkterna ska ligga och hur huset ska pallas när det är uppe.
- Se över tillgången runt huset så att domkrafter, balkar och upplag faktiskt får plats.
- Ta reda på om åtgärden kräver kommunal anmälan eller startbesked innan arbetet får börja.
En förundersökning är inte byråkrati för sakens skull. Den minskar risken att du lyfter på fel ställe eller upptäcker för sent att en vägg inte bär som du trodde. När planeringen sitter blir valet av utrustning mycket enklare, och då är det dags att titta på vad som faktiskt behövs.
Utrustningen jag skulle välja och varför
På ett huslyft är det inte bara domkraften som gör jobbet. Minst lika viktigt är hur lasten fördelas, hur huset hålls ihop under rörelsen och hur du säkrar det direkt efteråt. Här är de delar jag tycker att man ska utgå från i ett seriöst lyft.
| Utrustning | Vad den gör | Praktisk tumregel |
|---|---|---|
| Pelardomkraft eller hydraulisk domkraft | Lyfter punktvis med god kontroll | Välj god marginal i kapacitet, ofta runt dubbla den beräknade lasten |
| Vevdomkraft eller skruvdomkraft | Ger långsam och precis justering | Passar bra när du vill kunna finjustera höjden stegvis |
| Lastfördelningsplåt | Sprider trycket mellan domkraft och trä | Används när du lyfter direkt mot timmer eller syll |
| Följare | Fastbultade stödreglar eller balkar som tar upp last under lyftet | Vanligt med 5 x 5 tum eller stålprofil, beroende på konstruktion |
| Upplag och pallning | Tar över lasten när huset höjts | Domkraften ska inte bära permanent last ensam |
| Styrningar och spärrning | Håller lyftanordningen i rätt riktning | Särskilt viktigt när lyftet sker genom en öppning eller mot en smal följare |
Om du lyfter direkt under timmer eller syll ska det finnas en tryckfördelande plåt eller motsvarande mellan domkraft och trä. Annars riskerar domkraftens sadel att tryckas in i materialet. Jag hade också två domkrafter i närheten av varandra hellre än en ensam punkt, eftersom det gör det lättare att lyfta och säkra växelvis. När utrustningen är rätt vald blir själva lyftet mycket mer förutsägbart.

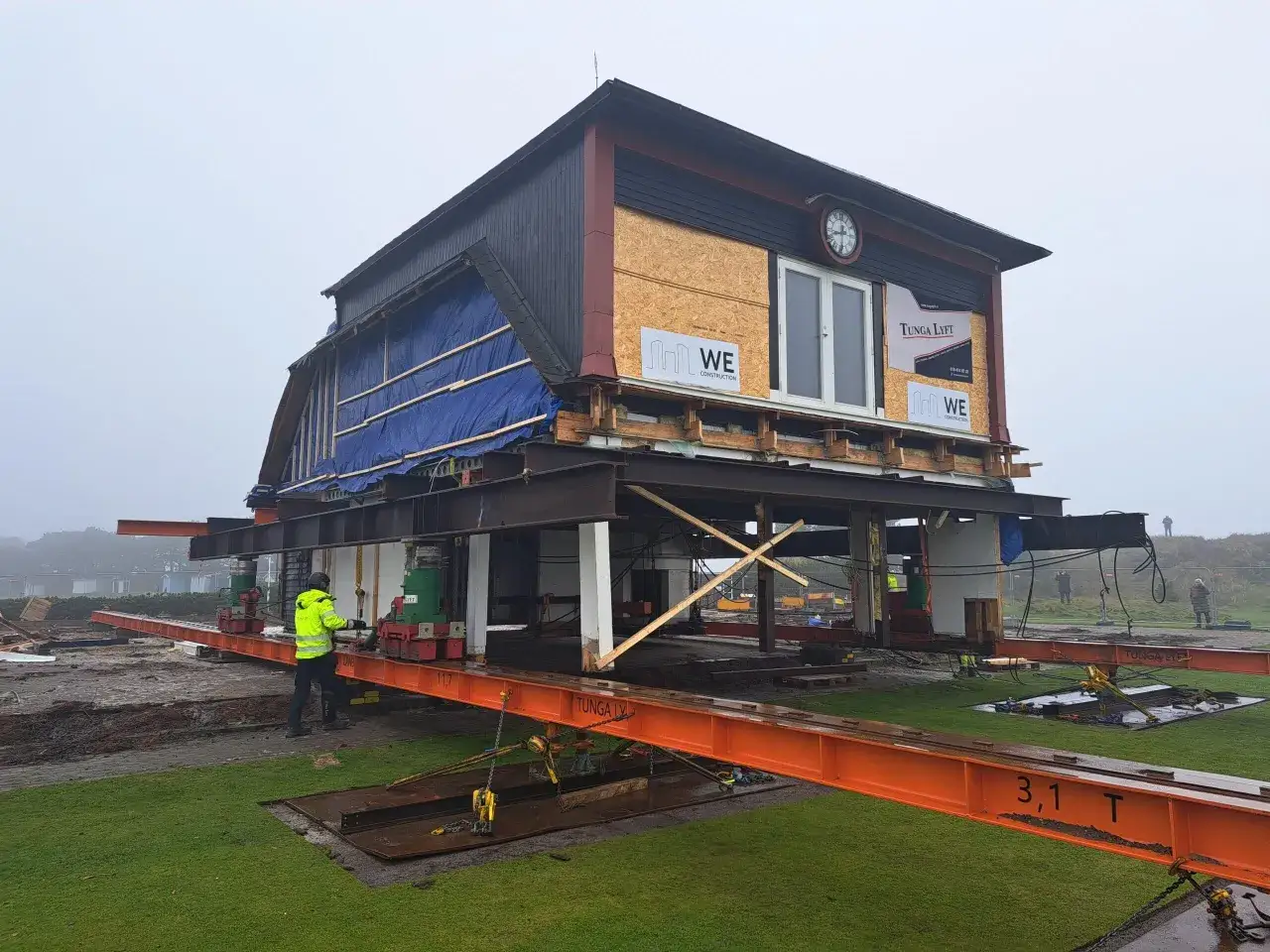

Så gör jag själva lyftet steg för steg
När allt är förberett ska rörelsen vara lugn, kort och kontrollerad. Ett hus ska inte pressas upp fortare än att konstruktionen hinner svara. Jag håller mig till små steg, kontrollerar varje punkt och pallar upp direkt efter varje justering.
- Ställ domkrafterna på fast och plant underlag med lastfördelning under om marken är mjuk.
- Placera dem så lågt i väggen som möjligt, helst under bottensyllen och nära hörn eller genomgående väggar.
- Lyft symmetriskt om flera punkter ska höjas samtidigt.
- Höj bara 3–5 cm i taget innan du stannar och kontrollerar rörelser, sprickor och belastning.
- Sätt in upplag direkt när rätt höjd har uppnåtts, så att lasten inte ligger kvar på domkraften.
- Flytta lyftpunkter endast när det finns säkra upplag på plats och konstruktionen är avlastad.
- Fortsätt stegvis tills du når den höjd som krävs för reparation, grundarbete eller syllbyte.
- Sänk sedan ner huset i motsatt ordning när den nya konstruktionen är klar.
Vid längre väggsträckor är det ofta klokt att lyfta från gavlarna eller att använda flera punkter längs väggen i stället för att försöka ta allt från ett enda ställe. Om du arbetar mot en invändig följare kan det dessutom krävas att delar av golvbjälklaget tas bort för att lyftpunkten ska bli åtkomlig. Det här är en av de detaljer som skiljer ett verkligt genomtänkt lyft från ett som bara ser rätt ut på pappret.
Reglerna som styr innan du börjar
Här kommer den del som många underskattar. Om åtgärden påverkar byggnadens bärande delar väsentligt kan den vara anmälningspliktig, och arbetet får inte starta förrän du har fått startbesked. Det gäller särskilt när lyftet är en del av en större ändring av konstruktionen, inte bara en snabb justering.
| Situation | Vad som ofta krävs | Min praktiska tolkning |
|---|---|---|
| Ändring av bärande delar | Anmälan kan krävas | Räkna med kommunkontakt och underlag som visar hur konstruktionen påverkas |
| Flytt av byggnad till ny plats | Bygglov kan krävas | Behandla det som ett separat ärende, inte som en vanlig renovering |
| Kulturhistoriskt värdefull byggnad | Särskild hänsyn | Ta in rätt kompetens tidigt så att du inte förlorar värden under processen |
Jag tycker att det är smart att tidigt stämma av med kommunen om du är osäker. Då undviker du att pausa arbetet när det redan står domkrafter under huset. Regelspåret är inte det mest spännande i ett huslyft, men det är ofta det som avgör om projektet kan genomföras utan onödiga stopp eller sanktioner.
De vanligaste misstagen jag ser i praktiken
De flesta problem uppstår inte för att någon saknar styrka eller vilja, utan för att de underskattar hur känslig en byggnad är när den väl har lämnat marken. Här är misstagen som oftast ställer till det.
- För låg kapacitet på domkrafterna, vilket gör att du jobbar nära gränsen hela tiden.
- För stora lyftsteg, så att stommen inte hinner sätta sig mellan varje rörelse.
- Punktlast direkt på svagt trä eller poröst material utan lastfördelning.
- För få upplag, eller upplag som står på mjuk eller ojämn mark.
- Lyft utan plan för skorsten, trappa, rör eller eldragning som låser konstruktionen.
- Ingen kontroll av att huset faktiskt höjer sig lika mycket på båda sidor.
- För snabb nedsänkning efter avslutat arbete, när nya delar ännu inte hunnit ta all last stabilt.
Det här är också skälet till att jag aldrig ser en domkraft som ett stöd som får “stå kvar tills vidare”. Den ska göra en uppgift, inte bära huset på egen hand längre än nödvändigt. När du känner igen riskerna blir det mycket lättare att avgöra när projektet bör lämnas över.
När det är klokt att ta in ett proffs
Jag skulle ta in erfaren hjälp när huset har tydliga sättningar, när du inte säkert kan läsa lasten, när grunden är svag eller när byggnaden har flera styva delar som måste samverka samtidigt. Detsamma gäller om du ska jobba nära en murad skorsten, om huset har kulturvärden eller om utrymmet runt byggnaden är så trångt att säkra upplag blir svårt.
Det som driver kostnaden i ett professionellt huslyft är sällan bara själva lyftet. Det är access runt huset, antalet lyftpunkter, om delar av golv eller fasad måste öppnas, om ny grund ska byggas och om dränering, avlopp eller el behöver kopplas bort och återställas. I praktiken är det ofta billigare att köpa rätt projektering än att rätta till ett snett lyft efteråt.
Min egen tumregel är enkel: om du måste gissa dig fram till bärlinjer, följare eller hur lasten ska tas över, då är du redan nära gränsen för vad som är rimligt att göra själv. Det är bättre att få en tydlig arbetsplan än att försöka rädda ett osäkert läge med fler domkrafter.
Det som avgör om huset hamnar rätt igen
Det sista steget är ofta det som får minst uppmärksamhet, men det är där mycket avgörs. När huset väl är uppe behöver den nya nivån kontrolleras noggrant, och när det sänks ner ska det ske lika långsamt som upplyftet. Jag mäter gärna diagonaler, kontrollerar dörrar och fönster och ser till att huset inte bara ligger rätt utan också ligger stabilt över tid.
Det som brukar göra störst skillnad är inte fler domkrafter, utan bättre tålamod. Om du låter konstruktionen vila på upplag mellan varje steg, fördelar lasten rätt och bygger om grunden eller syllen så att problemet inte kommer tillbaka, då blir lyftet en varaktig lösning i stället för en tillfällig justering. Det är först då ett huslyft verkligen gör nytta i en renovering.
Jag skulle därför alltid tänka i två faser: först säkert lyft, sedan stabil återställning. Det är kombinationen av de två som gör att huset hamnar rätt igen och stannar där.
